Vernieuwen midden in een ziekenhuis dat nooit stopt
Drie beddentorens van Amsterdam UMC zijn van binnen en buiten vernieuwd, verdeeld over 18 verdiepingen. Ondertussen bleef het ziekenhuis 24 uur per dag in gebruik. Dat maakte de opgave groter dan een technische renovatie alleen: patiënten, bezoekers en zorgprofessionals moesten hun dagelijkse routes en werkzaamheden zo ongestoord mogelijk kunnen voortzetten.
Uitdaging
Dagelijks bewegen 10.000 tot 15.000 gebruikers door het ziekenhuis, terwijl voor de bouw 50 tot 80 pallets materiaal per dag werden aan- en afgevoerd. Zorg en bouw moesten daarom strikt van elkaar gescheiden blijven. Tegelijk vroeg het werken vlak bij kwetsbare patiënten om voortdurende afstemming over geluid, temperatuur, logistiek en momenten waarop werkzaamheden tijdelijk moesten stoppen.
Oplossing
Heijmans organiseerde de renovatie rondom de continuïteit van de zorg. Bouwmaterialen gingen via een route over het dak, zodat bouwtransport nauwelijks gebruikmaakte van de binnenwegen van het ziekenhuis. Voor werkzaamheden met veel geluid werden onder meer diamantfrezen en boorrobots ingezet.
Tijdens de renovatie werd de gevel van een verdieping verwijderd, waardoor patiënten op een hoger gelegen verdieping het koud kregen. Dit is snel opgelost door folie te plaatsen en extra kachels te installeren. Ook werden innovatieve slooptechnieken gebruikt om geluidsoverlast te beperken en kregen patiënten koptelefoons als er toch geluidshinder was.
Bijzonder door
Dit project is extra bijzonder door
Meer privacy op de vernieuwde afdelingen
De renovatie veranderde ook de indeling van patiëntenkamers. Waar eerder vier tot zes patiënten een kamer konden delen, zijn de vernieuwde kamers ingericht voor één of twee personen. Op de NICU kregen vroeggeboren baby's een eigen privékamer, met meer rust en privacy als doel.
Luchtkussen maakt gevelwerk veilig uitvoerbaar

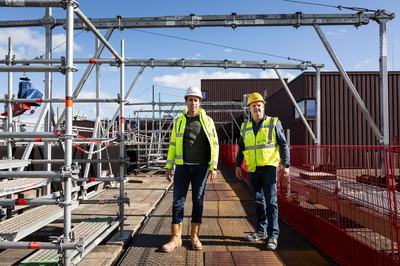

Voor het gevelwerk konden traditionele steigers niet op de glazen koepels onder de gevels staan. Het team testte daarom eerst extern een luchtkussen van 16 bij 30 bij 5 meter als crash-deck. Daarna kon het gevelwerk boven de openbare ontmoetingspleinen veilig worden uitgevoerd.
Minder geluid rond kwetsbare patiënten
Bij sloop- en boorwerk koos het team voor technieken die geluid konden beperken, waaronder diamantfrezen en robotarmen. Als de situatie rondom kwetsbare patiënten daarom vroeg, werden werkzaamheden stilgelegd. Daarmee werd de uitvoeringsmethode steeds afgestemd op wat de zorg op dat moment toeliet.
Bouwmaterialen buiten de zorgroutes
Voor de dagelijkse materiaalstroom werd een aparte route over het dak ingericht. Daardoor bleven patiënten en medewerkers zoveel mogelijk buiten de bouwlogistiek. Met dagelijks 50 tot 80 pallets aan materiaal vroeg dit om strakke planning en een duidelijke scheiding tussen zorg- en bouwbewegingen.
