Groot materiaal op de snelweg A2

De A2/A6 als voorbeeld van slim vernieuwen

9 juni 2026

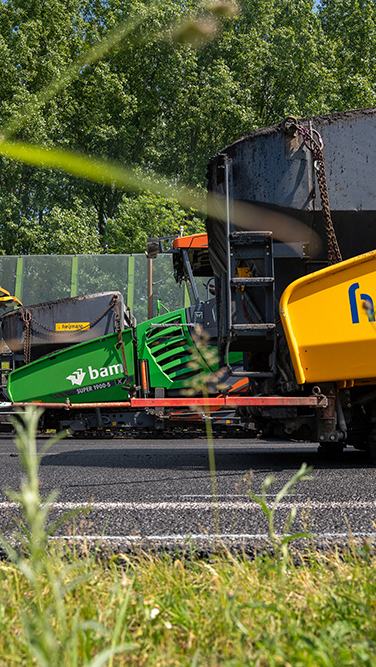

Wie in het voorjaar over de A2 richting Utrecht reed, merkte het meteen: dit is geen ‘lapwerk’. Dit is chirurgisch onderhoud aan een verkeersader die het zich niet kan permitteren om uit te vallen. Zes weekenden op rij sloten Heijmans en BAM in opdracht van Rijkswaterstaat het traject tussen knooppunt Everdingen en knooppunt Oudenrijn volledig af. In een strak geplande operatie vernieuwden wij het wegdek, legden wij stiller asfalt aan en pakten wij tegelijkertijd bruggen, viaducten, vangrails en bebording grondig aan.

Dat klinkt als klassiek onderhoud, tot je inzoomt. Want wat er rond Utrecht gebeurt, is een kleine, zichtbare uitsnede van een veel groter verhaal: Nederland moet in hoog tempo zijn infrastructuur verjongen omdat verkeer, klimaatbelasting en gebruiksintensiteit blijven toenemen. De A2 laat zien hoe dat veilig kan: met slimme fasering, hergebruik van materialen en, misschien wel het meest opvallend, samenwerking tussen partijen die traditioneel elkaars concurrent zijn.

De werkzaamheden waren gebundeld in zes weekendafsluitingen, zodat alles vlotter en met minder hinder gebeurt: liever kort en krachtig dan langdurig overlast.

Waarom nú: asfalt dat zijn leeftijd laat zien

Rijkswaterstaat noemt het onomwonden: het wegdek had het einde van zijn levensduur bereikt. En dan is “nog een seizoen doortrekken” geen optie meer; slijtage vertaalt zich in verdere schade aan de ondergrond, comfortverlies en risico’s voor veiligheid en beschikbaarheid.

Daarom is het groot onderhoud opgezet als een integrale ingreep: niet alleen een nieuwe toplaag, maar ook herstel van onderliggende schades en het vervangen of repareren van geleiderails. En omdat het traject door een dichtbevolkte regio loopt, is stiller asfalt een expliciete maatregel om geluidhinder te beperken.

De omvang maakt het concreet: op het traject Everdingen–Oudenrijn ging het om 11 kilometer asfalt, circa 210.000 m² wegdek (vergelijkbaar met zo’n 28 voetbalvelden) en ongeveer 100 kilometer nieuwe belijning. Tegelijk is 10 kilometer vangrail meegenomen, plus onderhoud aan kunstwerken en een verzorgingsplaats. Dat is de logica van deze tijd: als je toch afsluit, maak je meters. Doordat verkeer volledig buiten het werkvak blijft, ontstaat een overzichtelijke werksituatie met minder risico’s voor wegwerkers. Dat maakt sneller en gecontroleerd werken mogelijk.

De grotere context: Nederland draait aan de “vernieuwingsknop”

De A2-aanpak is onderdeel van programma Groot-Onderhoud. Veel wegen, bruggen en viaducten zijn decennia geleden aangelegd en worden tegenwoordig intensiever gebruikt. Dat verouderingsmoment komt nu overal tegelijk naar boven met als gevolg een landelijk programma van vervanging, renovatie en groot onderhoud.

Dat “overal tegelijk” is cruciaal. De druk op planning, capaciteit en verkeersmanagement is ongekend. In de regio Utrecht bijvoorbeeld lopen meerdere projecten naast elkaar, waaronder rond knooppunt Oudenrijn en een reeks geplande onderhoudsweekenden op de A12. Rijkswaterstaat combineert werkzaamheden waar mogelijk om hinder te concentreren in plaats van te stapelen over een heel seizoen.

Hier zit de essentie van de vervangingsopgave: het is niet één groot project, maar een keten van ingrepen die elkaar raken. Een afsluiting op de A2 is nooit “alleen A2”; hij werkt door op omleidingsroutes, lokale wegen, openbaar vervoer, logistieke planningen en zelfs op reisgedrag. Daarom wordt hinderbeperking steeds vaker een volwaardig ontwerpcriterium, net zo belangrijk als asfaltreceptuur of voegovergang.

Nieuwe realiteit: concurrenten die samenwerken

Misschien wel het meest opvallende aan dit A2-project is niet het asfalt, maar de organisatievorm: Heijmans en BAM trekken samen op in één bouwcombinatie. Rijkswaterstaat Midden-Nederland gunde het groot onderhoud van de A2 en de A6aan dezelfde combinatie.

Dat past bij een trend die in de sector steeds zichtbaarder wordt: de opgave is zo groot en de randvoorwaarden (veiligheid, duurzaamheid, hinderbeperking, personeelsschaarste, logistiek) zo complex, dat samenwerking rationeler is dan solistisch winnen. Beide bedrijven benadrukken expliciet het “krachtenbundelen” en het combineren van kennis en expertise om veilig, efficiënt en hinderarm te kunnen uitvoeren.

Ook in de inhoud van de contractopgave zie je die bundeling terug. Over beide trajecten samen, gaat het om honderdduizenden tonnen asfalt die wordt vervangen, plus aanpak van schade, kunstwerken en duikers, een schaal die vraagt om robuuste voorbereiding, fasering en een geïntegreerde aanpak tussen omgeving, verkeer en techniek.

Koen Kievits, projectmanager Heijmans-BAM combinatie

"Na de eerste zes weekenden op de A2 kunnen we zeggen dat de samenwerking tussen Heijmans en BAM zichtbaar goed is en het gewenste resultaat oplevert. Dit geldt ook voor de samenwerking met AsfaltNu en Freeslinq. Al in de voorbereidingsfase was de goede chemie tussen beide partijen merkbaar, en die zet zich door tijdens de uitvoering. Deze sterke basis geeft vertrouwen voor het vervolg van het project, maar ook voor de verdere toekomst."

"En dan is er de duurzame component: de projecten vallen onder de Koploperaanpak duurzame wegverharding van Rijkswaterstaat, gericht op klimaatneutraal en circulair werken, met ruimte voor duurzame asfaltmengsels. Zulke eisen vragen om innovatiekracht én uitvoeringszekerheid. In een combinatie kun je risico’s beter spreiden en expertise sneller bijeen brengen. In de uitvoering betekent dit onder andere het gebruik van bouwstoffen uit het oude asfalt wat in het nieuwe asfalt wordt verwerkt en asfaltmengsels die op lagere temperatuur worden geproduceerd. Dit leidt tot minder energieverbruik en lagere emissies tijdens productie en verwerking."

Van ‘werk aan de weg’ naar werken aan vertrouwen

Wie de A2 alleen ziet als een route van A naar B, mist wat er werkelijk op het spel staat. Beschikbaarheid is het fundament onder economie en dagelijks leven. En precies daarom wordt onderhoud steeds vaker behandeld als een strategische discipline: met data, met planning, met een verhaal naar de omgeving, én met partijen die elkaar vinden op inhoud in plaats van alleen op prijs.

De afronding van het traject tussen knooppunt Everdingen en knooppunt Oudenrijn, volgens planning na zes weekendafsluitingen, is in dat opzicht meer dan een mijlpaal. Het is een signaal dat de sector de vernieuwingsgolf niet alleen technisch, maar ook organisatorisch aan het heruitvinden is: slimmer faseren, circulair denken, hinder managen en samenwerking normaliseren.

Wat hier gebeurt, ga je vaker zien. Niet omdat het romantisch is dat concurrenten samenwerken, maar omdat Nederland zijn infrastructuur sneller toekomstbestendig krijgt als de hele keten, opdrachtgever, bouwers en omgeving, dezelfde realiteit onder ogen ziet: dit is de grootste klus van de komende decennia, en stilstand is geen optie.
